L’extension du métro vers le pôle Capitaine Gèze ouvrira en décembre 2018

Le prolongement de la ligne 2 du métro vers le nord, et plus précisément vers le pôle d’échange Capitaine Gèze, est prévu pour décembre 2018. C’est en tout cas cse qu’a affirmé hier soir la métropole Aix Marseille Provence.

« Une première rame va faire son entrée à la station Gèze, nouveau terminus de la ligne 2 du métro marseillais pour des essais de circulation. D’autres tests se dérouleront jusqu’au mois de septembre. La mise en service commerciale est prévue en décembre 2018 », a écrit hier soir la métropole Aix Marseille Provence sur son compte Facebook. Elle précise ainsi la déclaration de Jean-Pierre Serrus, vice président (LR) aux transports de la métropole Aix Marseille Provence, faite dans l’édition La Provence, qui évoquait l’ouverture en 2018 sans spécifier de date.

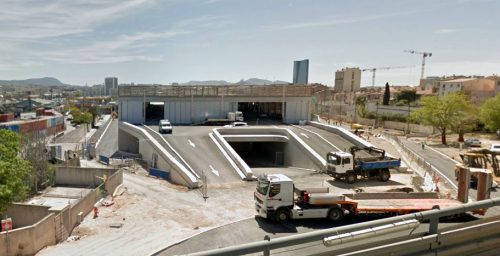

Les dernières photos de la station Capitaine Gèze publiée par la métropole Aix-Marseille-Provence (© Aix-Marseille-Provence Métropole)



Lors de ses vœux à la presse, le 22 janvier 2018, Jean-Claude Gaudin, maire (LR) de Marseille et président de la métropole Aix Marseille Provence, avait déclaré : « Nous demandons au maître d’ouvrage de maintenir les délais pour une ouverture dès cette année ».

Le projet en détail

Ce nouveau tronçon de 900 mètres connectera l’actuelle station Bougainville au dépôt RTM de Zoccola au niveau du rond point sous la passerelle Capitaine Gèze. Il empruntera des voies de service déjà existantes avant le lancement du projet.

Capitaine Gèze ne sera pas une station de métro comme une autre, puisqu’elle accueillera en plus : des bus, des véhicules électriques avec leurs bornes de recharge, un parking relais pour les voitures, les motos et les vélos.

pole-echange-capitaine-geze-metro-nord
Le futur pôle d’échange  © Carta et associés

Le prolongement de la ligne 2 du métro de Bougainville jusqu’au Boulevard Capitaine Gèze accompagne l’extension d’Euroméditerranée vers le Nord de la ville. L’objectif ? Combler le manque de transports en commun dont souffrent les quartiers Nord de Marseille. Autre fonction : parking relais pour les habitants du nord du territoire métropolitain qui travaillent en centre-ville. En effet, le futur pôle d’échange est équipé d’un parc relais, accessible par les autoroutes A7 et A55, le pôle d’échanges a été pensé pour inciter les usagers à laisser leur véhicule et utiliser les transports en commun pour se rendre dans l’hyper centre de Marseille.

La mise en service était initialement prévue fin 2015, puis fin 2016 à cause des fouilles archéologiques de grande ampleur et imprévues. Le cimetière des Petites-Crottes datant 200 ans avait été retrouvé sous le projet, dont le sol s’était avéré aussi être particulièrement pollué. L’ouverture est aujourd’hui reportée à 2018.

Un pôle d’échange multimodal complet en guise de terminus de la ligne 2 du métro

Outre l’arrivée du métro, ce pôle est destiné à favoriser l’utilisation des transports en commun au sens large avec sur 4 niveaux :

  • une gare de bus abritant 2 lignes de Bus à Haut Niveau de Service (BHNS), 6 lignes de bus urbain et 2 lignes de cars interurbains.
  • un « parc relais » de 623 places dont 14 pour personnes à mobilité réduite
  • de dispositifs destinés à la recharge électrique pour 10 véhicules légers et 2
  • d’1 parc à vélos de 50 places et 1 parc de 29 places pour 2 roues motorisés
Le futur pôle d’échange  © Carta et associés

Des architectes de renom pour un résultat séduisant sur le papier

Le plus étonnant dans cette affaire de retard, est que le groupement de maîtrise d’œuvre est piloté par le groupe Artelia et des cabinets d’architectes reconnus pour avoir réalisé de nombreux projets :

  • Carta et Associés et Atelier Barani pour la construction du pôle d’échange
  • Stoa Architecture pour l’aménagement des lignes de métro
Pole-echange-capitaine-geze
Le futur pôle d’échange  © Carta et associés

Côté architecture, la dimension « durable » est mise à profit de l’aspect esthétique. Par exemple, la transparence visuelle du bâtiment qui peut se faire grâce à l’installation de lamelles orientées permet à la fois une ventilation naturelle – c’est à dire d’aérer l’été quand il fait chaud et de capter les rayons du soleil l’hiver quand il fait froid – mais donne aussi une jolie allure au bâtiment. D’autre part, 1 000 m² de panneaux solaires sont positionnés sur les ombrières du dernier niveau du parking relais. L’énergie produite sera utilisée pour les besoins du pôle et, pour la partie excédentaire, revendue à EDF.

Côté tarif, la Communauté urbaine Marseille Provence Métropole (MPM) était le maître d’ouvrage et le financeur principal de l’opération avec un investissement de 58 917 946 € HT soit plus de 65% du total de 89 875 000 € HT. Depuis le 1er janvier 2016, la Métropole Aix Marseille Provence a récupéré le projet.

Les autres collectivités qui financent le projet sont :

  • Conseil Départemental 13 : 19 524 556 € HT
  • Etat (Grenelle 1 et 2 de l’Environnement) : 8 350 000 € HT
  • Région Provence-Alpes Côte d’Azur : 3 083 398 € HT

Les entreprises qui travaillent sur le chantier :

  • GC Bâtiment: Vinci – Tx du Midi
  • GC Métro: Soletanche / Inter Travaux
  • Rail & systèmes: Colas Rail
  • Voiries et réseaux: Razel – BEC
  • Bâtiment – aménag. Intérieur: Alquier
  • Bâtiment – Plomberie, Thermique: Axima
  • Escaliers roulants, ascenseurs: Otis
  • Courants faibles (2 lots): Inéo & Atos
  • Photovoltaïque: SunVie
  • Démolitions: Inter Travaux
  • Base Vie: Cougnaud
